Cập nhập tiến độ thi công dự án: Rice City Long Châu đến ngày 11/03/2026 như sau:
1. Hạ tầng ngoài nhà:
Tuyến N1:
+ Đã thảm nhựa 100% đường N1 đến công trình CT3
- Tuyến N2: Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N3: Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N4: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);
- Tuyến D2: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%
- Tuyến D5: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%
1. Công trình CT2: Công trình đang kết cấu phần thân:

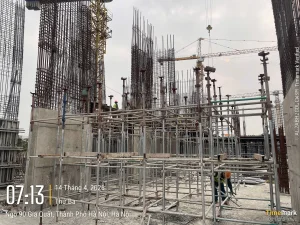

+ Thi công sàn tầng 1 ( Cos +0.00): Hoàn thành 07/04/2026

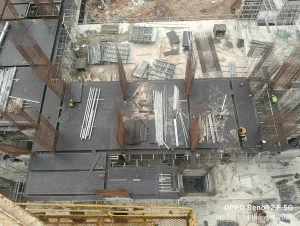

+ Thi công sàn tầng 2: Đang lắp dựng ván khuôn dầm, sàn tầng 2 đạt 40%

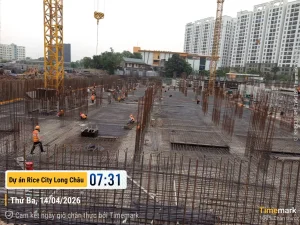

1. Công trình CT3: Công trình đang giai đoạn thi công phần móng và tầng hầm:

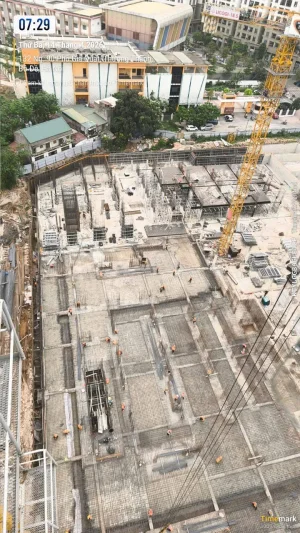

+ Thi công phần móng: Đạt 100%
+ Thi công nền hầm: Đạt 70%. Kế hoạch ngày 15/04/2026 sẽ đổ BT hoàn thành nền hầm
+ Thi công cột, vách tầng hầm: Đạt 50%
