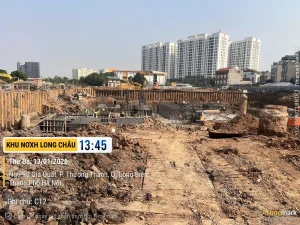

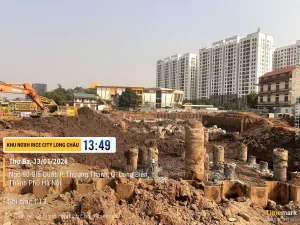

1      Công trình CT2: Công trình đang giai đoạn thi công phần móng và tầng hầm:

+ Thi công cọc khoan nhồi:  Hoàn thành 169/169 cọc- Đạt 100%

+ Thi công đào đất: Đạt 90%

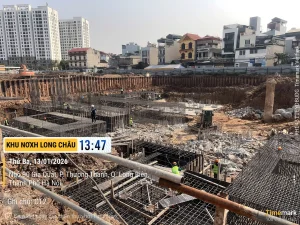

+ Thi công phần móng: Đạt 20%

1      Hạ tầng ngoài nhà:

-          Tuyến N1: (Dự kiến thảm nhựa lớp 1 trước tết AL 2026)

            + Khu vực CT2, CT3: Đang thi công lớp cát san nền và cấp phối đá dăm

-          Tuyến N2:  Hoàn thành thảm bê tông nhựa ngày 02/06/2025

-          Tuyến N3:  Hoàn thành thảm bê tông nhựa  ngày 02/06/2025

-          Tuyến N4: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);

-          Tuyến D2: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%

-          Tuyến D5: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

  •          Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%
