Cập nhập tiến độ thi công dự án: Rice City Long Châu đến ngày 11/03/2026 như sau:

1.    Hạ tầng ngoài nhà:

-          Tuyến N1:

+ Đã thảm nhựa 50% đường N1 đến công trình CT3

+ Dự kiến 31/03/2026 thảm nốt 50% còn lại

-          Tuyến N2:  Hoàn thành thảm bê tông nhựa ngày 02/06/2025

-          Tuyến N3:  Hoàn thành thảm bê tông nhựa  ngày 02/06/2025

-          Tuyến N4: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);

-          Tuyến D2: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%

-          Tuyến D5: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

  Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%

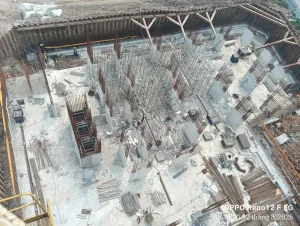

1.    Công trình CT2: Công trình đang giai đoạn thi công phần móng và tầng hầm:

+ Thi công cọc khoan nhồi:  Hoàn thành 169/169 cọc- Đạt 100%

+ Thi công phần nền hầm: Đạt 50%

+ Thi công tầng hầm: Đang đổ cột tầng hầm

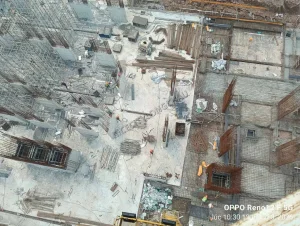

1.    Công trình CT3: Công trình đang giai đoạn thi công phần móng và tầng hầm:

+ Thi công cọc khoan nhồi:  Hoàn thành 385/385 cọc- Đạt 100%

+ Thi công đào đất: Đạt 95%

+ Thi công phần móng: Đạt 60%
