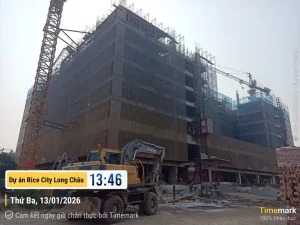

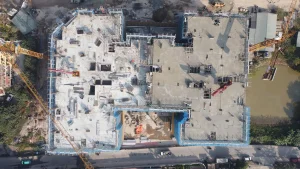

1 Công trình CT1: Công trình đang trong giai đoạn thi công kết cấu phần thân, tiến độ thi công thực tế như sau :
+ Kết cấu: Hoàn thành đổ BT dầm, sàn tầng 8, đang thi công dầm, sàn tầng 9
+ Xây tường tầng hầm: Đạt 60%
+ Xây tường tầng 2: Đạt 15%
1 Hạ tầng ngoài nhà:
- Tuyến N1: (Dự kiến thảm nhựa lớp 1 trước tết AL 2026)
+ Khu CT1 và thấp tầng: Đã hoàn thành thi công đến Lớp đá dăm cấp phối loại 1 đạt 100%
- Tuyến N2: Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N3: Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N4: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);
- Tuyến D2: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%
- Tuyến D5: Hoàn thành thảm bê tông nhựa ngày 30/8/2025
- Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%
