Cập nhập tiến độ thi công dự án: Rice City Long Châu đến ngày 11/03/2026 như sau:

1.    Hạ tầng ngoài nhà:

-          Tuyến N1:

+ Đã thảm nhựa 50% đường N1 đến công trình CT3

+ Dự kiến 31/03/2026 thảm nốt 50% còn lại

-          Tuyến N2:  Hoàn thành thảm bê tông nhựa ngày 02/06/2025

-          Tuyến N3:  Hoàn thành thảm bê tông nhựa  ngày 02/06/2025

-          Tuyến N4: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);

-          Tuyến D2: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%

-          Tuyến D5: Hoàn thành thảm bê tông nhựa ngày  30/8/2025

-          Tuyến D6: Thoát nước mưa đạt 100%, san cát lấp nền đạt 90%

2

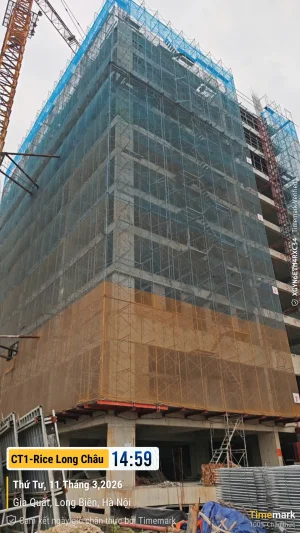

3.    Công trình CT1: Công trình đang trong giai đoạn thi công kết cấu phần thân, tiến độ thi công thực tế như sau :

+ Kết cấu:  Hoàn thành đổ BT dầm, sàn tầng 11, đang thi công dầm, sàn tầng 12, dự kiến ngày 15/03/2026 hoàn thành

+ Xây tường tầng hầm: Đạt 60%

+ Xây tường tầng 3: Đạt 30%
