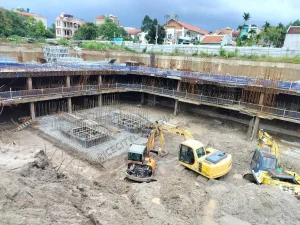

Tòa nhà CT1 Rice City Long Châu hiện đang trong giai đoạn xây dựng tầng hầm 1, với 3 tầng hầm rộng khoảng 4,600m2, Tầng hầm tòa nhà CT1 Rice City Long Châu được áp dụng công nghệ xây dựng top down, hiện đại và tiên tiến nhất hiện nay, công nghệ này thường áp dụng cho các tòa nhà thương mại cao cấp, với công này thì sẽ thi công tầng hầm từ trên xuống dưới thay vì cách xây dựng tầng hầm truyền thống từ dưới lên trên.
- Tiến độ thi công thực tế đến ngày 23/07/2025:

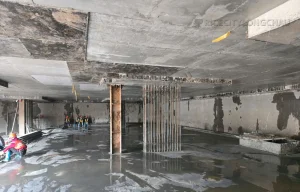

+ Đã hoàn thành đổ bê tông vành khăn sàn B1, B2
+ Đã hoàn thành đổ bê tông nền sàn B3- Zone 1 ( đạt 20%).
+ Đào đất hầm B3: Đạt 90%
+ Thi công ván khuôn, cốt thép đài, giằng móng: Đạt 75%.
1 Hạ tầng ngoài nhà
- Tuyến N1:
+ Khu CT1 và thấp tầng: Đã hoàn thành thi công đến Lớp đá dăm cấp phối loại 1 đạt 100%
- Tuyến N2: Thoát nước mưa, thoát nước thải hoàn thành 95%; Giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%); Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N3: Thoát nước mưa hoàn thành 100%, giao thông ( Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%); Hoàn thành thảm bê tông nhựa ngày 02/06/2025
- Tuyến N4: Thoát nước mưa, thoát nước thải đạt 100%. (Bó vỉa, tấm đan đạt 70%; base B đạt 100%); ( Đang chờ qua đợt mưa bão sẽ rải Base A và thảm đường)
- Tuyến D1: Thoát nước mưa, thoát nước thải đạt 100%, giao thông (Bó vỉa, đan rãnh đạt 100%; BaseA, base B đạt 100%);
- Tuyến D2: Thoát nước mưa, thoát nước thải đạt 100%. Giao thông ( Bó vỉa, tấm đan đạt 80%, Base B đạt 100%) ( Đang chờ qua đợt mưa bão sẽ rải Base A và thảm đường)
- Tuyến D3: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%
- Tuyến D5: Thoát nước mưa, nước thải đạt 100% ( Bó vỉa, tấm đan, Base B đạt 100%) ( Đang chờ qua đợt mưa bão sẽ rải Base A và thảm đường)
- Tuyến D6: Thoát nước mưa đạt 90%, san cát lấp nền đạt 90%
